Excel kann dir bei der Verwaltung und Visualisierung von Projektplänen helfen, ohne dass du zusätzliche Software benötigst, insbesondere durch die Verwendung eines Gantt-Diagramms. Diese Diagramme bieten einen strukturierten Ansatz für das Projektmanagement und helfen Teams und Einzelpersonen, den Überblick zu behalten.
In diesem Leitfaden zeige ich dir, wie du ein Gantt-Diagramm in Excel erstellst, es an deine Bedürfnisse anpasst und sogar Aufgabenabhängigkeiten automatisierst, um die Zeitplanung zu erleichtern. Ob du alleine arbeitest oder ein Team leitest, ein gutes Gantt-Diagramm kann einen großen Unterschied machen.
Was ist ein Gantt-Diagramm?
Ein Gantt-Diagramm ist eine visuelle Zeitleiste, die dabei hilft, Projektaufgaben im Laufe der Zeit zu verfolgen. Sie besteht aus horizontalen Balken, die verschiedene Aufgaben darstellen und deren Position das Start- und Enddatum angibt. Dieses Format macht es einfacher, Abhängigkeiten zu erkennen, Fristen zu verfolgen und mögliche Verzögerungen zu identifizieren.
Diese Diagramme werden häufig im Projektmanagement, bei der Aufgabenplanung und bei der Planung von Arbeitsabläufen eingesetzt. Ein Marketingteam könnte zum Beispiel ein Gantt-Diagramm verwenden, um den Start von Kampagnen zu verfolgen, eine Baufirma kann damit Bauphasen planen und ein/e Schüler/in kann die Aufgaben vor einer Prüfung organisieren.
Ein einfaches Gantt-Diagramm in Excel erstellen
Schauen wir uns an, wie du ein Gantt-Diagramm in Excel erstellst. Wenn du nach anderen Methoden suchst, sieh dir unsere Anleitungen an Gantt-Diagramme in Matplotlib erstellen und Power BI Gantt-Diagramm erstellen.
Schritt 1: Einrichten der Daten
Wir brauchen einen strukturierten Datensatz, bevor wir das Diagramm erstellen. Für unser Beispiel sollte die Tabelle Spalten für Aufgabenname, Startdatum, Dauerund Enddatum enthalten. Das Enddatum wird in der Regel berechnet, indem die Dauer mit Hilfe einer einfachen Formel in Excelzum Startdatum addiert wird.
Wenn deine Daten zum Beispiel in Excel mit:
- Startdatum in Spalte B
- Dauer (in Tagen) in Spalte C
- Enddatum in Spalte D
Dann in D2würde die Formel lauten:
=B2 + C2

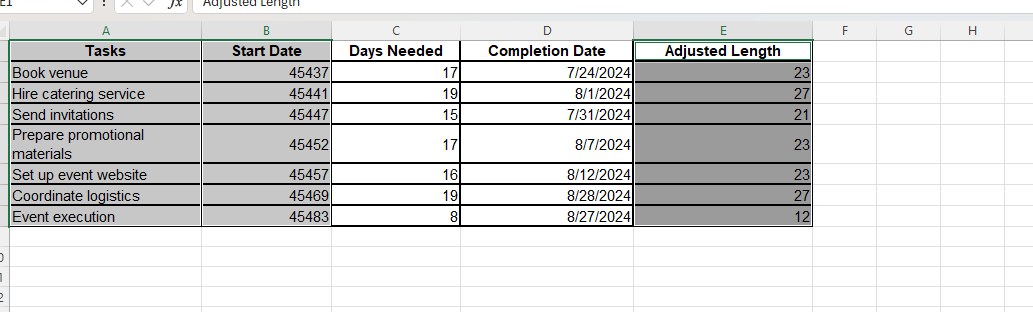

Zum Beispiel:
Aufgaben |
Startdatum |
Benötigte Tage |
Datum der Fertigstellung |
Angepasste Länge |
Veranstaltungsort buchen |
5/25/2024 |
17 |
7/24/2024 |
23 |
Catering-Service mieten |
5/29/2024 |
19 |
8/1/2024 |
27 |
Einladungen verschicken |
6/4/2024 |
15 |
7/31/2024 |
21 |
Bereite Werbematerialien vor |
6/9/2024 |
17 |
8/7/2024 |
23 |
Website für die Veranstaltung einrichten |
6/14/2024 |
16 |
8/12/2024 |
23 |
Logistik koordinieren |
6/26/2024 |
19 |
8/28/2024 |
27 |
Ausführung der Veranstaltung |
7/10/2024 |
8 |
8/27/2024 |
12 |
Schritt 2: Erstellen eines gestapelten Balkendiagramms
Sobald die Daten fertig sind, kannst du sie mit einem gestapelten Balkendiagramm als Gantt-Diagramm darstellen. Um dies zu tun:

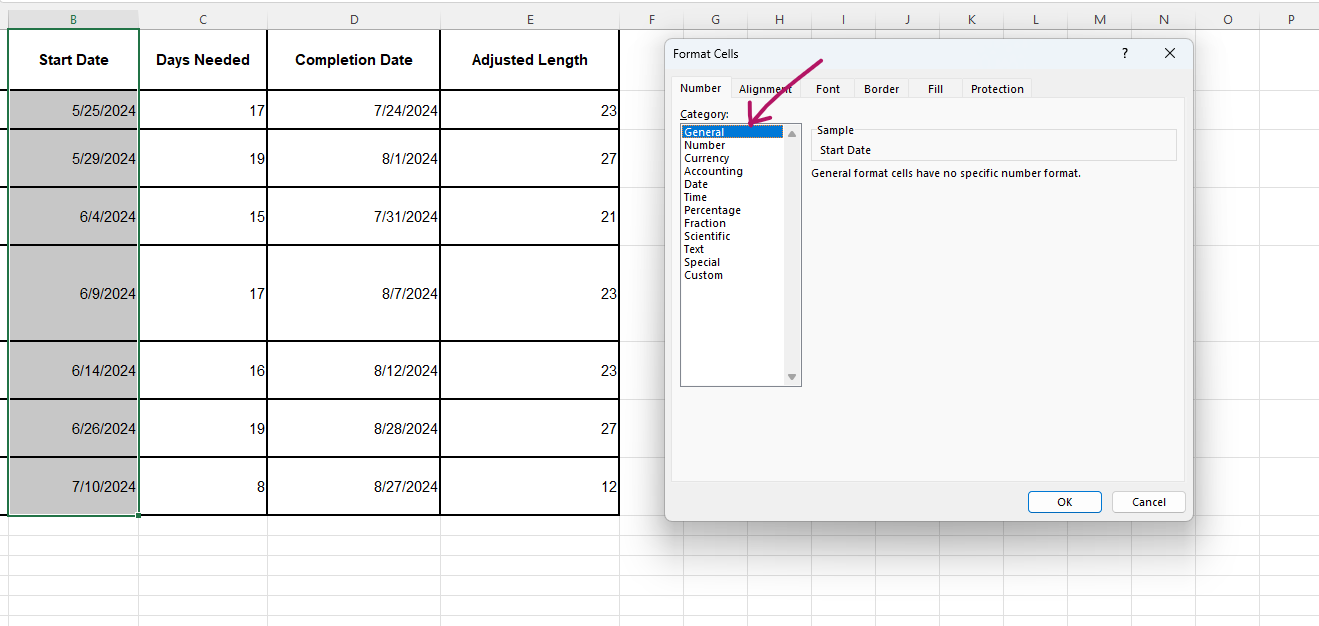

- Markiere alle Daten in der Spalte Startdatum und ändere das Format von "Datum" in "Allgemein". Drücke CRT + 1, um das Menü aufzurufen.
- Wähle die Spalten "Aufgaben", "Startdatum" und "Angepasste Länge" aus, indem du CTR oder CMD drückst.

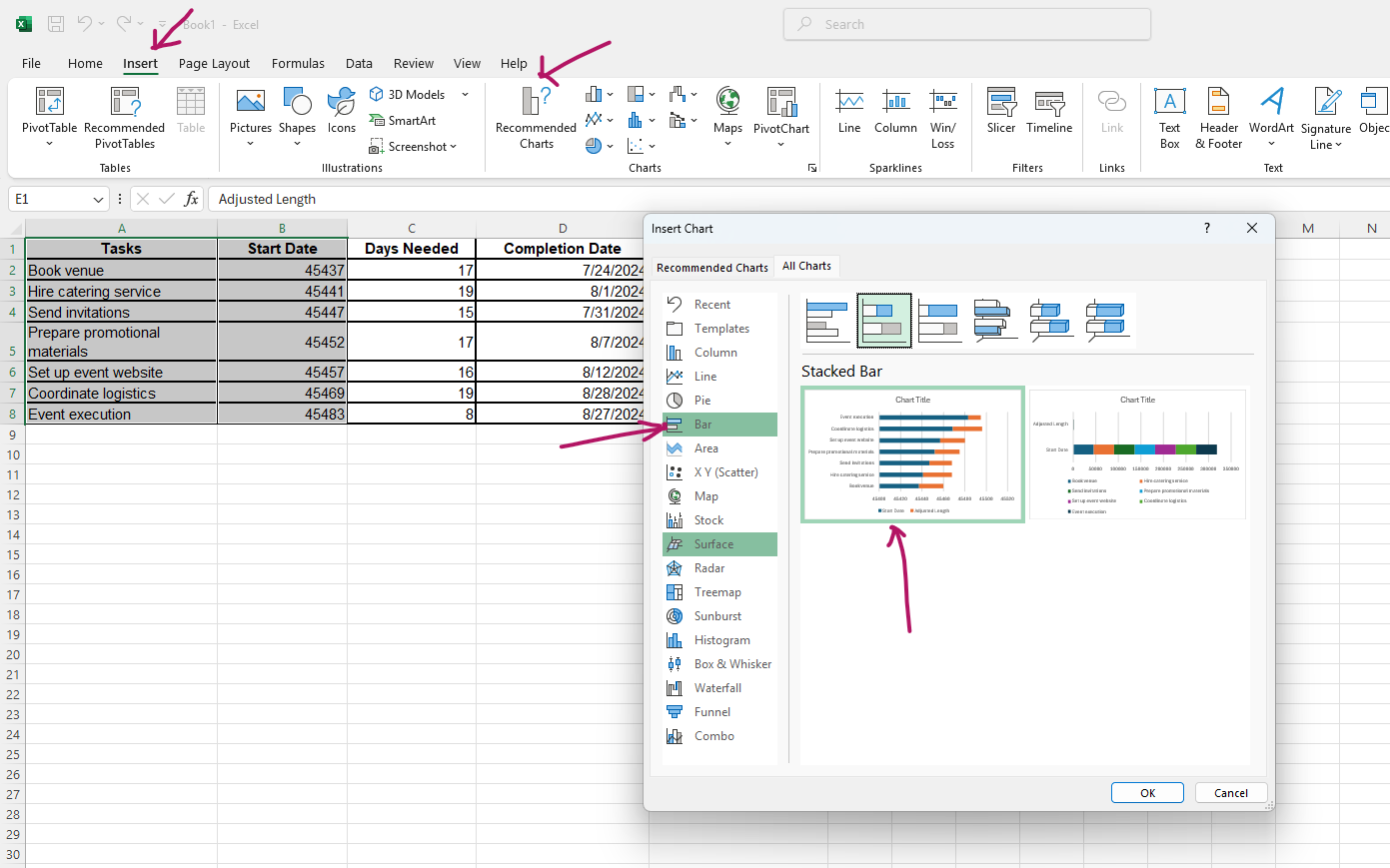

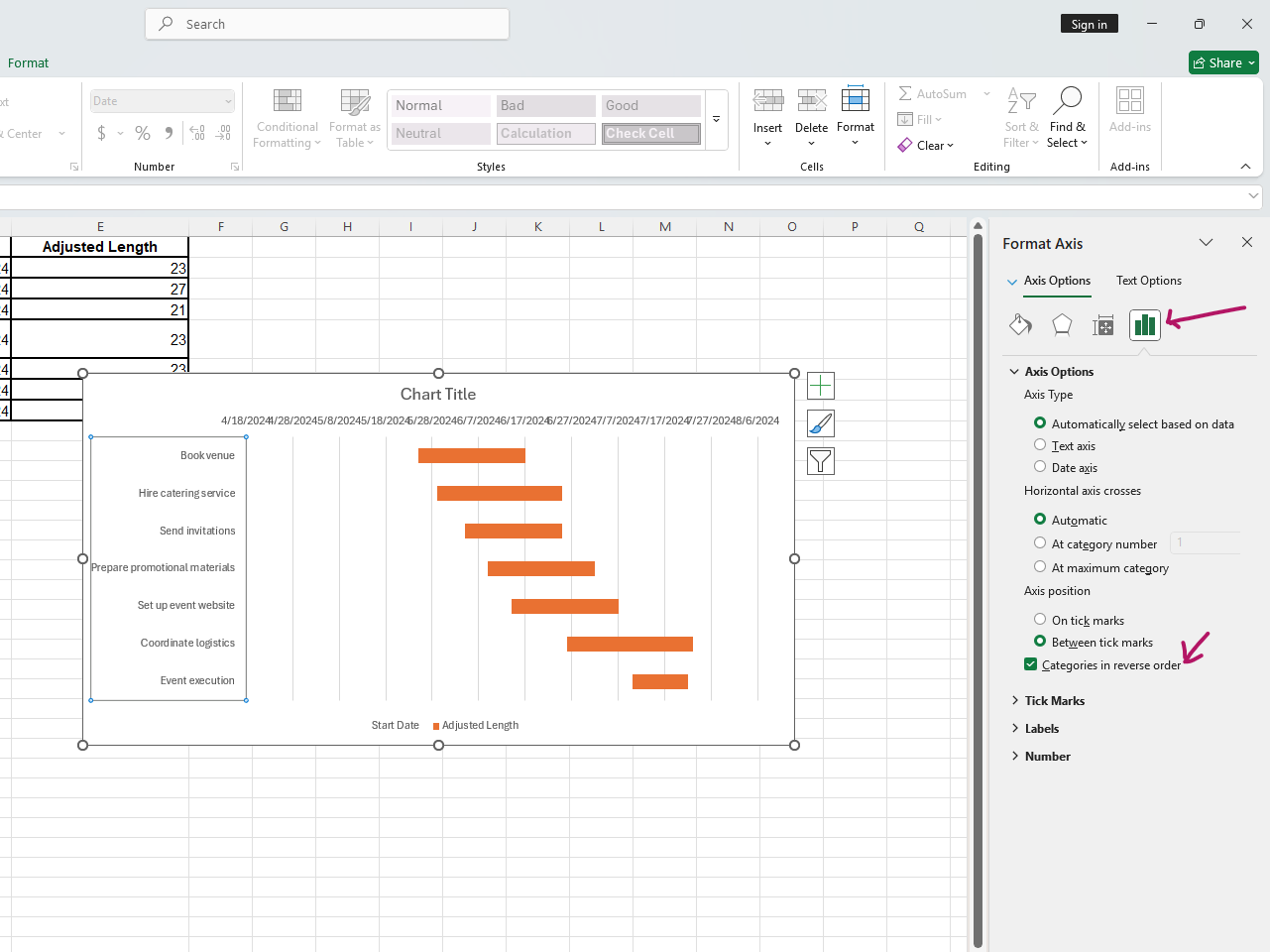

- Gehe zu Einfügen > Empfohlene Diagramme > Alle Diagramme > Balken > Gestapelte Balken.

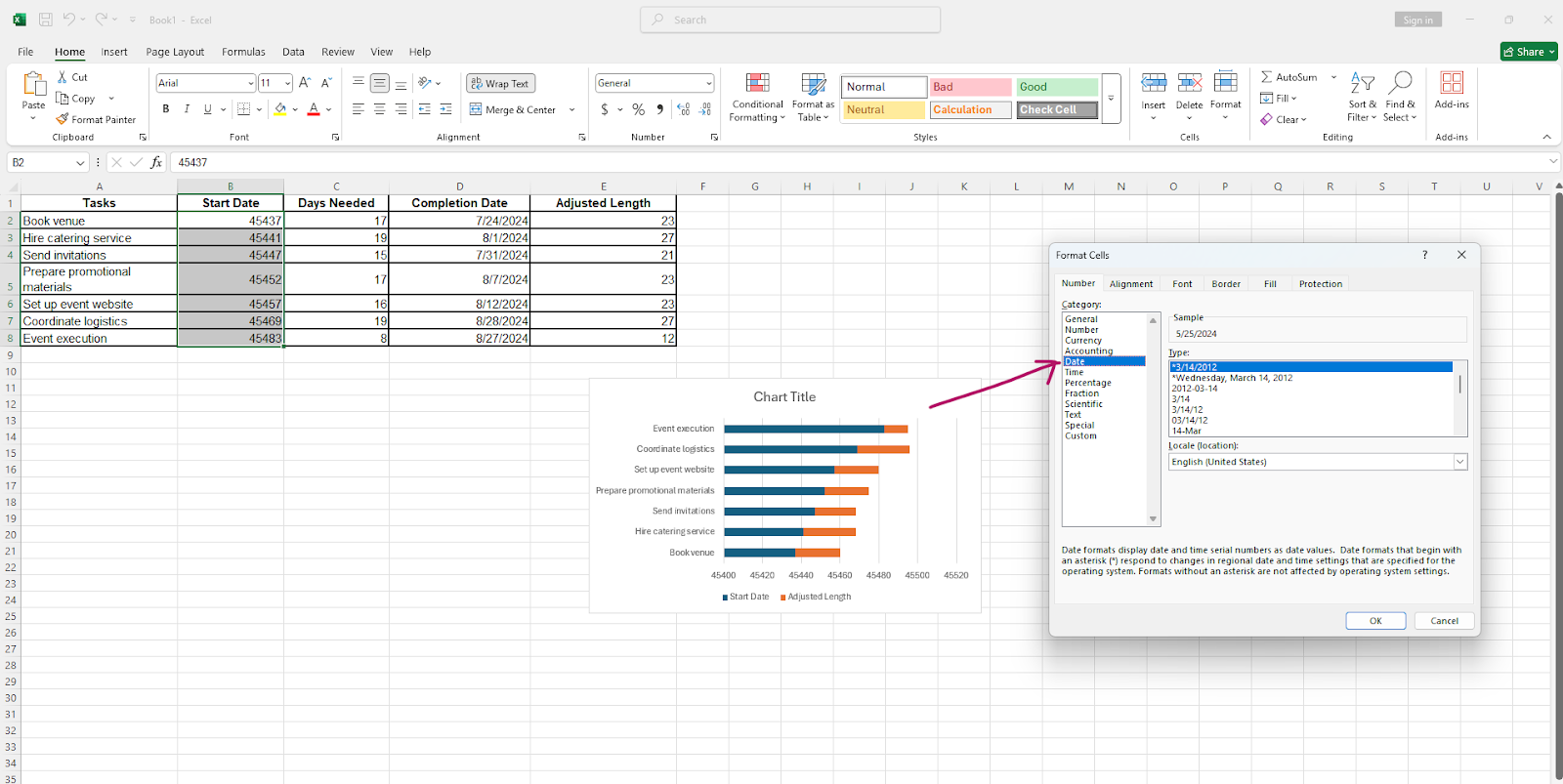

- Wähle die Daten im Diagramm aus und ändere das Format wieder in "Datum".

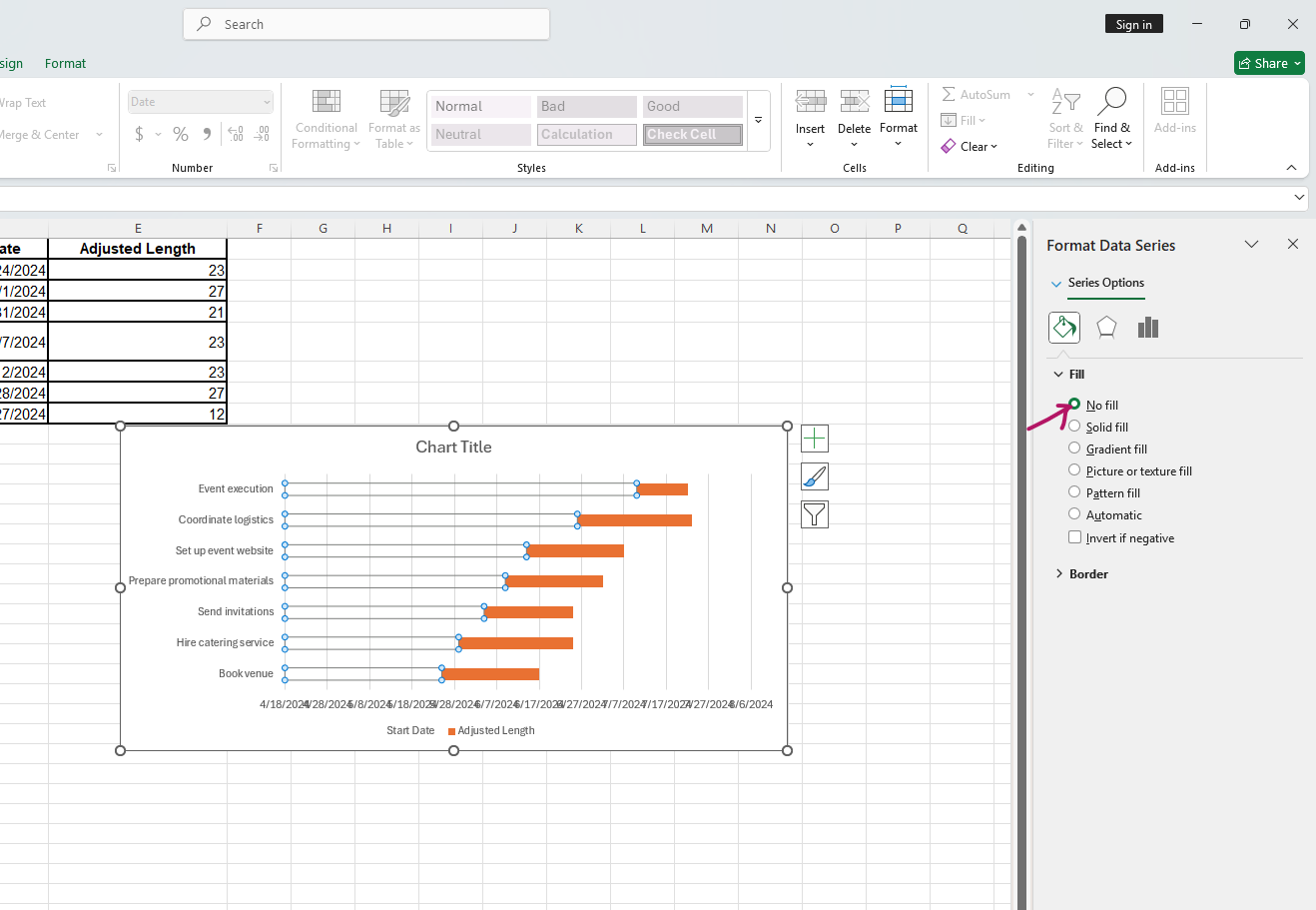

- Klicke auf die blaue Reihe im Diagramm; wähle im Bereich "Datenreihen formatieren" die Option "Keine Füllung".
- Doppelklicke auf die Aufgabenliste. Aktiviere im Bereich "Formatachse" die Option "Kategorien in umgekehrter Reihenfolge".

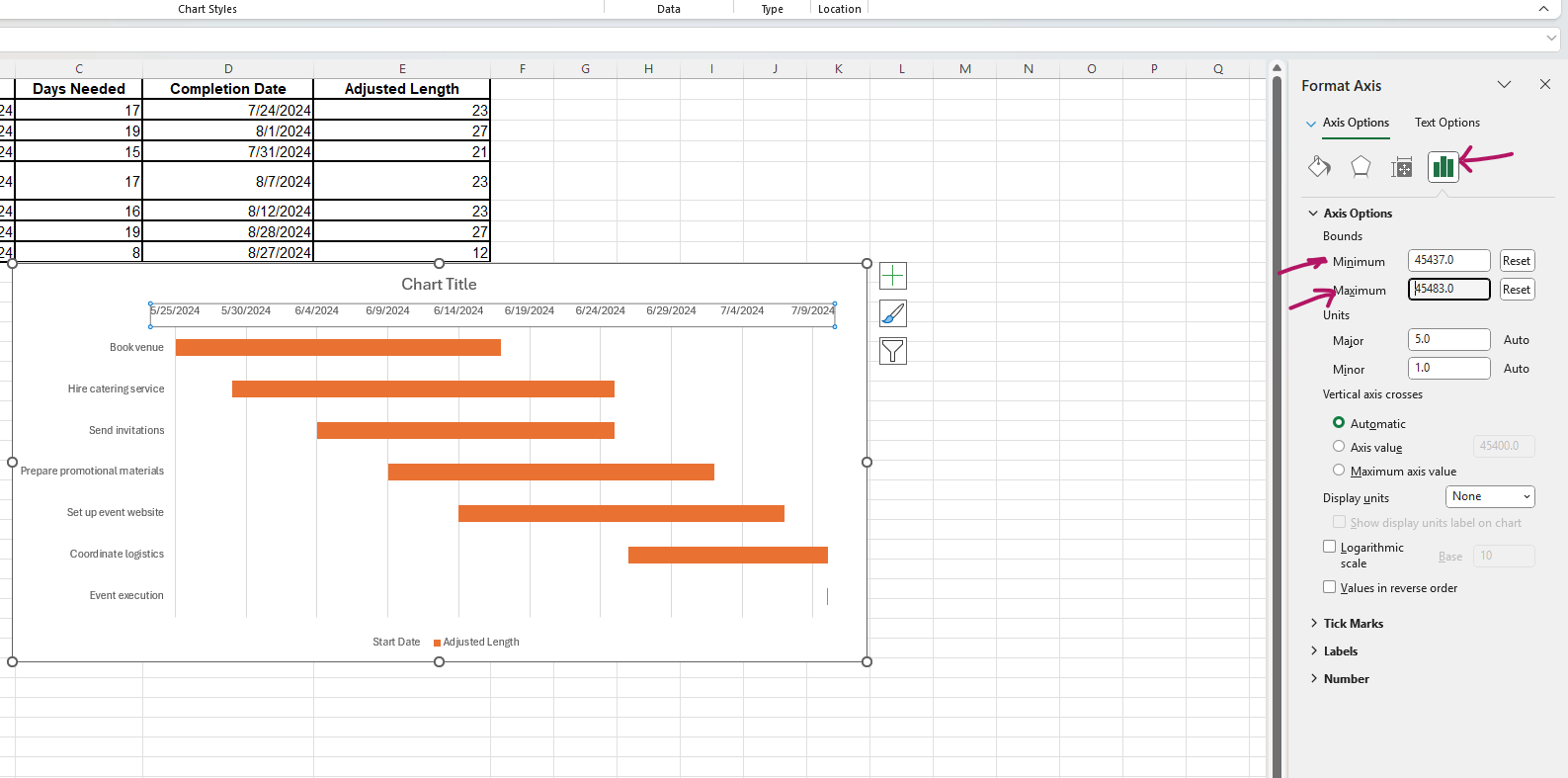

- Doppelklicke auf die Daten im Bereich der Formatachse und passe die minimalen und maximalen Grenzen an deinen Projektzeitplan an.

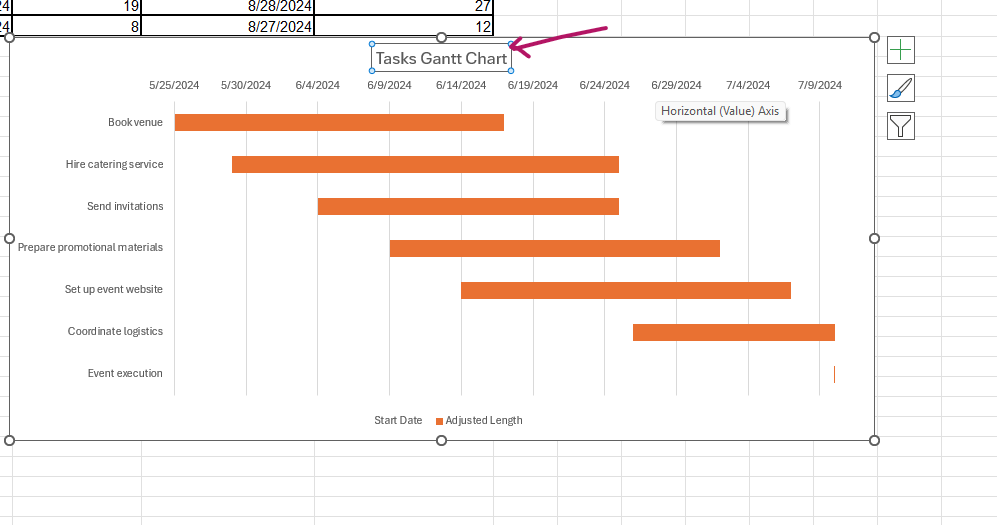

- Klicke auf den Titel, um dem Gantt-Diagramm einen passenden Titel zu geben.

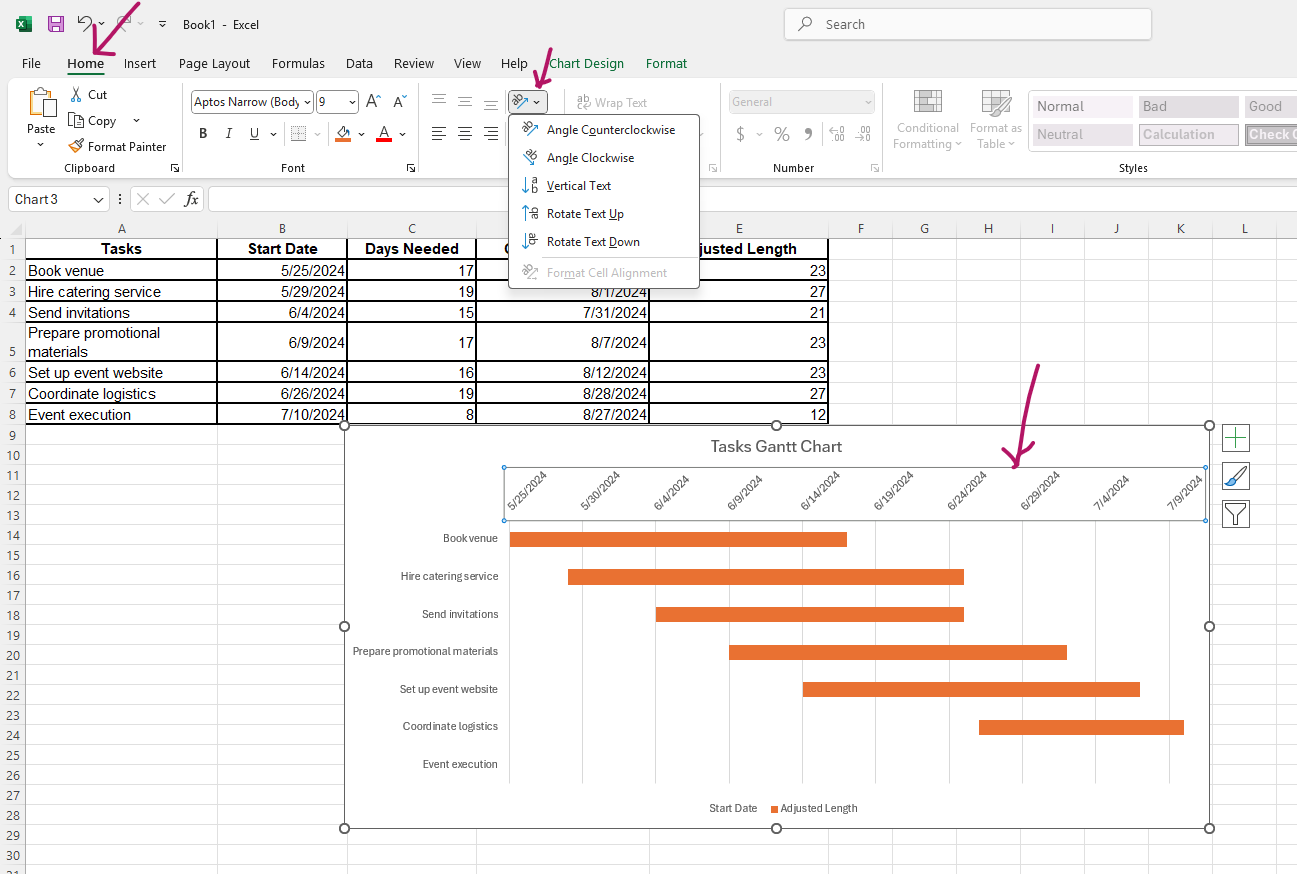

- Klicke auf das Datum, dann auf Home und kippe sie, um sie besser sichtbar zu machen.
Schritt 3: Formatierung des Gantt-Diagramms
Du kannst die Tabelle besser lesen, indem du die folgenden Einstellungen vornimmst:
- Ändere die Achsenbeschriftungen so, dass die Daten richtig angezeigt werden.
- Ändere die Farben der Balken zur besseren Unterscheidung der Aufgaben.
- Entferne unnötige Elemente wie Gitternetzlinien, um das Diagramm sauber zu halten.
Erstellen eines Gantt-Diagramms mit Abhängigkeiten in Excel
Nachdem wir nun ein grundlegendes Gantt-Diagramm erstellt haben, müssen wir im nächsten Schritt die Abhängigkeiten der Aufgaben einbeziehen. So kannst du sicherstellen, dass die Aufgaben in der richtigen Reihenfolge beginnen und sich dynamisch anpassen, wenn sich das Projekt weiterentwickelt.
Schritt 1: Hinzufügen einer Abhängigkeitsspalte
Abhängigkeiten zeigen an, dass eine Aufgabe nicht beginnen kann, bevor eine andere abgeschlossen ist. Wenn du zum Beispiel einen Bericht schreibst, musst du eine Recherche durchführen. Es kann eine neue Spalte hinzugefügt werden, um zu verfolgen, welche Aufgaben von anderen abhängen.
Um es einfacher zu machen, kannst du Gantt-Vorlagen verwenden, die bereits die Funktion der Abhängigkeiten enthalten.
Schritt 2: Starttermine mit Formeln automatisieren
Durch die Verwendung von Excel-Formeln kannst du die Termine automatisch an die Abhängigkeiten anpassen. Verwenden Sie die WORKDAY Excel-Funktion um Wochenenden auszulassen und einen realistischeren Zeitplan zu erstellen. Zum Beispiel:
=WORKDAY(B2, C2)
Diese Funktion stellt sicher, dass die nächste Aufgabe erst dann beginnt, wenn die vorherige abgeschlossen ist, wodurch das Diagramm dynamisch wird.
Verwendung einer einfachen Gantt-Diagramm-Vorlage in Excel
Wenn das Erstellen eines Gantt-Diagramms zu viel Arbeit ist, können Vorlagen eine gute Alternative sein. Im Internet gibt es viele kostenlose Vorlagen, die sich schnell anpassen lassen. Diese Vorlagen werden mit vorformatierten Balken und Formeln geliefert, was die Einrichtung beschleunigt.
Vorlagen sparen zwar Zeit, aber sie passen nicht immer zu den spezifischen Bedürfnissen. Wenn du ein Diagramm von Grund auf anpasst, hast du mehr Flexibilität, aber eine Vorlage kann als Ausgangspunkt dienen.
Du kannst die Vorlage im Internet herunterladen, zum Beispiel von der Microsofts Website. Lade die Vorlage herunter, um sie in Excel zu verwenden.
Beispiel für ein Gantt-Diagramm in Excel: Ein Anwendungsfall aus der Praxis
Gantt-Diagramme sind ein leistungsfähiges Instrument zur Visualisierung von Projektzeitplänen und zur Verfolgung des Fortschritts. Betrachte ein Bauprojekt, um zu sehen, wie ein Gantt-Diagramm in der Praxis funktioniert.
Ein Bauunternehmen, das ein neues Bürogebäude plant, könnte das Projekt zum Beispiel in folgende Phasen unterteilen: Entwurf, Genehmigung, Vorbereitung des Geländes, Fundamentarbeiten, Rohbau, Elektroinstallation und Endkontrolle. Jede dieser Phasen hängt von der Erledigung vorheriger Aufgaben ab, so dass ein Gantt-Diagramm ein effektives Mittel ist, um Abhängigkeiten zu verwalten und Verzögerungen zu vermeiden.
Wenn die Projektaufgaben und ihre Zeitpläne festgelegt sind, können die Teammitglieder die Fristen nach Bedarf anpassen und eine effiziente Koordination zwischen den Subunternehmern und Zulieferern sicherstellen.
Sobald der strukturierte Datensatz fertig ist, kannst du ein Gantt-Diagramm mit denselben Schritten wie zuvor erstellen.
Wie man ein Gantt-Diagramm in Excel erstellt
Regelmäßige Updates helfen dabei, den Fortschritt zu verfolgen, Fristen anzupassen und sicherzustellen, dass alles im Zeitplan bleibt. Ein gut gepflegtes Gantt-Diagramm sorgt für einen reibungslosen Projektablauf und vermeidet Überraschungen in letzter Minute.
Fazit
In diesem Leitfaden haben wir uns damit beschäftigt, wie man ein Gantt-Diagramm in Excel erstellt und anpasst. In praktischen Schritten lernten wir, wie man Projektzeitpläne strukturiert, Aufgaben visualisiert und Abhängigkeiten effizient verwaltet.
Von der Erstellung eines einfachen Gantt-Diagramms bis zur Einbeziehung von Aufgabenabhängigkeiten bietet Excel die nötige Flexibilität, um verschiedene Projektmanagementanforderungen zu erfüllen. Wenn du dich an bewährte Verfahren hältst, wie z. B. eine übersichtliche Datenorganisation, die regelmäßige Aktualisierung von Zeitplänen und die Verwendung von Formeln für die Automatisierung, ist sichergestellt, dass Gantt-Diagramme nützlich und einfach zu handhaben bleiben.
Wenn du weißt, wie du Gantt-Diagramme in Excel verwendest, kannst du die Aufgabenverfolgung und das Fristenmanagement verbessern, egal ob du ein kleines Projekt planst oder einen komplexen Arbeitsablauf überblickst. Wende diese Fähigkeiten noch heute an, um deinen Projektplanungsprozess zu verbessern und alles auf Kurs zu halten. Siehe auch unseren Lernpfad Excel-Grundlagen um die grundlegenden Excel-Kenntnisse zu vertiefen.
Excel Gantt Chart FAQs
Wofür wird ein Gantt-Diagramm verwendet?
Ein Gantt-Diagramm ist ein Projektmanagement-Tool zur Visualisierung von Aufgaben im Zeitverlauf. Mit dem Lernpfad kannst du Fristen, Abhängigkeiten und Fortschritte verfolgen, was die Verwaltung von Projekten erleichtert und sicherstellt, dass die Aufgaben termingerecht erledigt werden.
Wie erstelle ich ein Gantt-Diagramm in Excel?
Um ein Gantt-Diagramm in Excel zu erstellen, erstellst du eine Tabelle mit Aufgabennamen, Startterminen und Zeiträumen. Verwende ein gestapeltes Balkendiagramm, um die Zeitachse darzustellen, und formatiere die Balken so, dass sie einem Gantt-Diagramm ähneln, indem du das Startdatum ausblendest und die Farben anpasst.
Kann ich in Excel ein Gantt-Diagramm mit Aufgabenabhängigkeiten erstellen?
Ja, du kannst Abhängigkeiten einbeziehen, indem du eine Spalte für Vorgängeraufgaben hinzufügst und Formeln verwendest wie ARBEITSTAG oder WENN verwendest, um Starttermine auf der Grundlage der Erledigung früherer Aufgaben zu automatisieren.
Welche Vorteile hat die Verwendung eines Gantt-Diagramms in Excel anstelle einer speziellen Projektmanagementsoftware?
Excel ist weit verbreitet, einfach zu benutzen und erfordert keine zusätzlichen Softwarekäufe. Auch wenn ihm fortgeschrittene Funktionen wie automatische Zeitplanung und Tools zur Zusammenarbeit fehlen, bietet es eine flexible und kostengünstige Möglichkeit, Projektaufgaben zu verfolgen.
